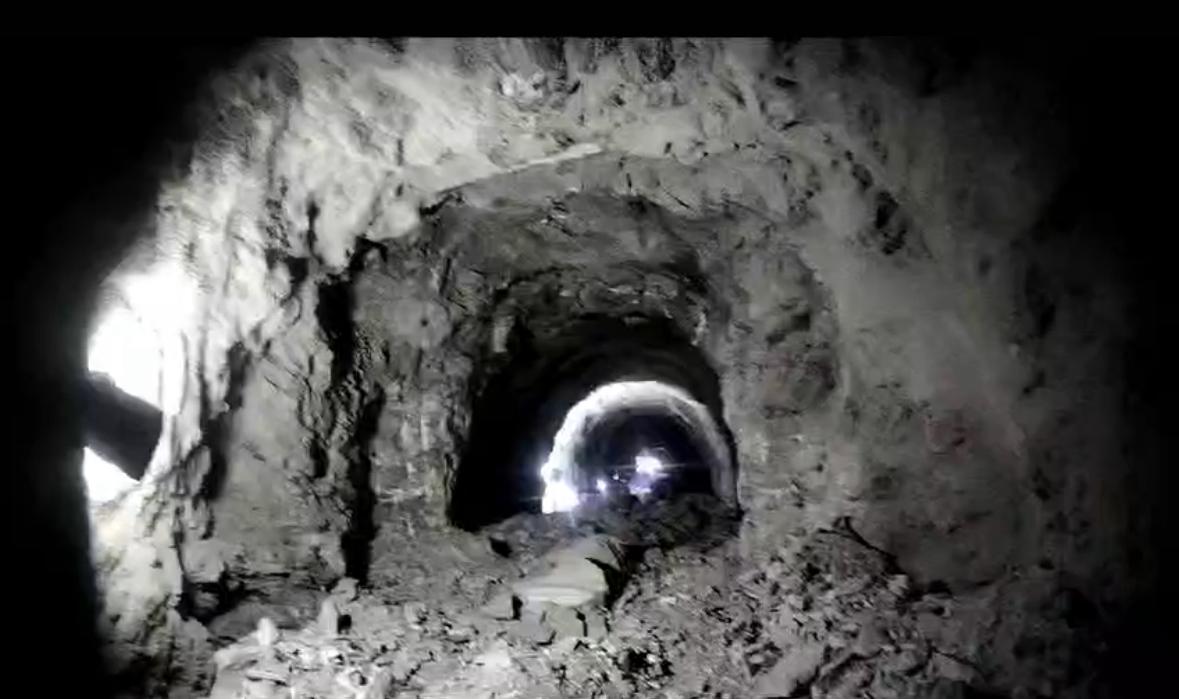

मङ्गले राहुघाट जलविद्युत् आयोजनाको सुरुङ पूरा



म्याग्दी । म्याग्दीको रघुगङ्गा गाउँपालिकामा निर्माणाधीन ३७।५ मेगावाट क्षमताको मङ्गले राहुघाट जलविद्युत् आयोजनाको सुरुङ ‘ब्रेक थ्रु’ भएको छ ।

तुँदी पावर कम्पनी प्रवर्द्धक रहेको आयोजनाको बाँध बनेको रघुगङ्गा गाउँपालिका-८ बन्दीको अडिट १ र खरिबोटस्थित अडिट २ जोड्ने सुरुङको बुधबार साँझ ब्रेक थ्रु भएको हो । आयोजनाका आवासीय इञ्जिनियर प्रकाश तिमिल्सिनाले अडिट १ र २ जोड्ने एक हजार नौ सय मिटर लामो सुरुङ छेडिएको जानकारी दिए ।

“अडिट २ र मलाङस्थित अडिट ३ जोड्ने एक हजार आठ सय मिटर लामो सुरुङ यसअघिनै जोडिएको थियो”, उनले भने, “बाँधदेखि विद्युत्गृहमा पानी लैजान पाँच हजार तीन सय २८ मिटर लामो सुरुङ निर्माण भएको छ ।”

सुरुङ छेडिएपछि प्रवद्र्धक, सिभिल ठेकेदार एसियन इन्फ्रास्ट्रक्चरका प्राविधिक र कर्मचारीहरुले खुशियाली मनाएका छन् । तीन वर्षअघि चार ठाउँबाट सुरुङ निर्माण सुरु भएको थियो ।

बाँध नजिकै पानी थिग्र्याउने पोखरी निर्माण सकिएको छ । मलाङको ‘आउटलेट’देखि चिमखोलाको बगरखोला र राहुघाटको दोभानमा निर्माणाधीन बाँध जोड्ने नौ सय मिटर पाइप लाइन जडान भइरहेको छ । तीन सय मिटर ‘पेनस्टक’ पाइप जोड्न बाँकी छ । आउटलेट र विद्युत्गृहको उचाइ तीन सय ५० मिटर छ । विद्युत्गृह निर्माणलाई अन्तिमरुप दिनुका साथै ‘इलेक्ट्रोमेकानिकल’ उपकरण जडानको ४० प्रतिशत काम पूरा भएको छ ।

तुँदीले राहुघाटमा एकै साथ दुई वटा जलविद्युत् आयोजना निर्माण गरिरहेको छ । मङ्गले राहुघाटको विद्युत्गृह नजिकै बगरखोलाको पानी मिसाएर ४८ दशमलव ५ मेगावाट विद्युत् उत्पादन गर्ने अर्को अपर राहुघाट जलविद्युत् आयोजना निर्माणाधीन छ ।

करिब रु १४ अर्ब लागतमा विसं २०७७ मा सुरु भएका दुईवटै आयोजनाको ८५ प्रतिशत भौतिक निर्माण पूरा भएको इञ्जिनियर तिमिल्सिनाले बताए । बगरदेखि दग्नाम गाउँको फेदीमा निर्माणाधीन विद्युत्गृह जोड्ने अपर राहुघाटको चार हजार नौ सय मिटर लामो सुरुङ छ महिनाअघि निर्माण भएको थियो ।

अपर राहुघाटको विद्युत्गृह ७५ प्रतिशत र बाँध निर्माणको ५० प्रतिशत भौतिक प्रगति भएको छ । मङ्गले राहुघाटको सन् २०२४ को डिसेम्बर र अपर राहुघाटको जुन महिनामा विद्युत् उत्पादन गर्ने तयारी छ ।

उत्पादित विद्युत् केन्द्रीय प्रसारण लाइनमा जोड्न रघुगङ्गा–३ अम्बाङमा बन्न लगेको राहुघाट ‘सबस्टेसन’देखि चिमखोलासम्म दुई सय केभी क्षमताको १४ किलोमिटर लामो प्रसारण लाइन बनाउन थालिएको छ ।

नेपाल विद्युत् प्राधिकरणले अम्बाङमा सबस्टेसन निर्माणमा ढिलाइ गरेकाले वैकल्पिक माध्यमबाट विद्युत् राष्ट्रिय प्रसारणमा जोड्ने तयारी छ । राहुघाट नदीको सहायक ठूलोखोलामा संयुक्त ऊर्जा प्रालिले २१ दशमलव ३ मेगावाट क्षमताको ठूलोखोला र ठूलोखोला हाइड्रोपावर लिमिटेडले २२।५ मेगावाट क्षमताको माथिल्लो ठूलोखोला जलविद्युत् आयोजना निर्माण गरिरहेका छन् ।

राहुघाट नदीमै नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रो लिमिटेडले ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माण गरिरहेको छ । राहुघाटको ७५ प्रतिशत पूर्वाधार निर्माण पूरा भएको छ ।

प्रकाशित मिति : २९ चैत्र २०८०, बिहिबार  ७ : ४४ बजे
