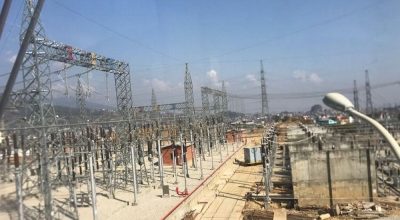

काठमाडौं । नेपाल विद्युत प्राधिकरणले मस्र्याङ्दी–काठमाडौं प्रसारण लाइन आयोजनाअन्तर्गत काठमाडौंको चन्द्रागिरि नगरपालिकास्थित मातातीर्थमा २२०÷१३२ केभीको सबस्टेसन निर्माण सम्पन्न गरेको छ ।
त्रिशूली र मस्र्याङ्दी नदी जलाधार क्षेत्रका जलविद्युत आयोजनाहरुको विद्युत् काठमाडौं उपत्यकामा आपूर्ति गर्न र देशभित्रको एकीकृत विद्युत् प्रणालीलाई सुदृढ बनाउने मातातीर्थ २२०÷१३२ केभी सबस्टेसन निर्माण गरिएको हो । सबस्टेसनको क्षमता ३२० एमभिए छ । काठमाडौं उपत्यकामा विद्युत् आपूर्तिका लागि मातातीर्थ सबैभन्दा ठूलो सबस्टेसन हब बनेको छ ।
प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले मातातीर्थ सबस्टेसनको निर्माण सम्पन्न गरी पावर ट्रान्सफर्मरलगायतका सम्पूर्ण उपकरणहरुको सफलतापूर्वक परीक्षण गरिएको बताए ।
‘मातातीर्थ सबस्टेसनलाई २२० केभीमा चार्ज गरी सञ्चालनमा ल्याउन २२० केभीका त्रिशूली ३ बी हब या मार्कीचोक सबस्टेसन बन्नु पर्ने छ, मार्कीचोक सबस्टेसन निर्माणमा केही समय लाग्ने देखिएको छ, त्रिशूली ३ बी हब आगामी चैतको दोस्रो साताभित्र चार्ज गर्ने गरी काम भइरहेको छ, उक्त सबस्टेसन सञ्चालनमा आएपछि मातातीर्थ सबस्टेसन २२० केभीमा चार्ज गरिने छ’, उनले भने ।
‘काठमाडौं उपत्यकामा विद्युत आपूर्तिका लागि २२० केभीको पूर्वाधार तयार भएको छ, उक्त सबस्टेसनबाट विद्युत् आपूर्ति हुन थालेपछि काठमाडौं उपत्यकाको विद्युतु आपूर्ति थप पर्याप्त, भरपर्दो र गुणस्तरीय हुने छ, देशको एकीकृत विद्युत् प्रणालीसमेत सुदृढ बन्ने छ ।’
मस्र्याङ्दी नदी जलाधार क्षेत्रका जलविद्युत् आयोजनाको विद्युत काठमाडौ उपत्यकामा ल्याउन तनहुँको आँबुखैरनीस्थित मार्कीचोक सबस्टेसनबाट काठमाडौंसम्मको मस्र्याङ्दी–काठमाडौं २२० केभी डबल सर्किट प्रसारण लाइन निर्माण सम्पन्न भइसकेको छ । उक्त प्रसारण लाइनलाई २०७९को असारबाट १३२ केभीमा चार्ज गरी सञ्चालनमा ल्याइएको छ । आयोजनाअन्तर्गत नै मार्कीचोकमा २२०÷१३२ केभी सबस्टेसन निर्माणाधीन छ ।
त्रिशूली नदी जलाधार क्षेत्रका जलविद्युत आयोजनाहरुको विद्युत काठमाडौं उपत्यकामा ल्याउन त्रिशूली–काठमाडौं २२० केभी प्रसारण लाइन निर्माण सम्पन्न गरी १३२ केभीमा सञ्चालनमा ल्याइएको छ । मस्याङ्दी–काठमाडौं र त्रिशूली–काठमाडौं प्रसारणलाइनलाई बाडभञ्ज्याङमा एक आवसमा आवद्ध गरी मल्टिसर्किट लाइनमार्फत मातातीर्थ सबस्टेसनमा समाहित गरिएको छ ।
प्राधिकरणका आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक तारा प्रसाद प्रधानले मस्र्याङ्दी र त्रिशूलीबाट काठमाडौं उपत्यकामा भित्रिएको विद्युत्लाई मातातीर्थ सबस्टेसनबाट १३२ केभीमार्फत स्युचाटार, चोभारलगायतका क्षेत्र र स्थानीय रुपमा आपूर्ति हुने बताए ।
उपकार्यकारी निर्देशक प्रधानले मातातीर्थबाट विद्युत्लाई १३२ केभी प्रसारण लाइामार्फत हेटौंडातर्फसमेत प्रवाह गर्न सकिने बताए ।
प्राधिकरणले चोभारमा १३२ केभीको सबस्टेनको निर्माण गरिरहेको छ । मातातीर्थबाट चोभारसम्मको १३२ केभी निर्माण सम्पन्न भइसकेको छ । चोभारबाट ललितपुरको पाटनसम्म १३२ केभी भूमिगत प्रसारण लाइन र पाटनमा १३२ केभी सबस्टेसन निर्माणका लागि ठेक्का सम्झौता भइसकेको कार्यकारी निर्देशक प्रधानले उल्लेख गरे ।
मस्र्याङ्दी–काठमाडौं प्रसारण लाइन आयोजनाअन्तर्गत मातातीर्थ र मार्कीचोक सबस्टेसन निर्माण ठेक्का पाएको ठेकेदारको कार्यसम्पादन सन्तोषजनक नभएपछि प्राधिकरणले ठेक्का तोडी बाँकी काम गर्न २०७७ पुसमा नयाँ ठेक्का लगाएको थियो ।
नेपाल सरकार तथा प्राधिकरणको लगानी र एसियाली विकास बैंकको सहुलितपूर्ण ऋणमा आयोजना सुरु गरिएको हो । दुईवटा सबस्टेसनको अनुमानित लागत करिब २ अर्ब रुपैयाँ रहेको छ ।
