म्याग्दी । गण्डकीको मुस्ताङ र कर्णाली प्रदेशको डोल्पा जोड्ने सडक निर्माणले तीव्रता पाएको छ । भौतिक पूर्वाधार तथा यातायात मन्त्रालयको मनाङ-मुस्ताङ-डोल्पा-जुम्ला सडक आयोजनाअन्तर्गत सडक डिभिजन कार्यालय बागलुङले मुस्ताङको बारागुङ मुक्तिक्षेत्र र डोल्पाको छार्का ताङसोङ गाउँपालिका जोड्ने सडक निर्माणलाई गति प्रदान गरेको हो ।
सडक डिभिजन कार्यालयका अनुसार मुस्ताङ र दुवैतर्फबाट क्रमागत योजनाको रुपमा पछिल्लो पाँच वर्षयता सडक निर्माण भइरहेको छ । डिभिजनका सवइञ्जिनियर टोपबहादुर थापाले चालु आर्थिक वर्ष २०७८/७९ मा पनि प्रतिस्पर्धाबाट छनोट भएको निर्माण कम्पनीले डोल्पा जोड्ने सडक निर्माण थालेका जानकारी दिए ।
“एक्लेभट्टिदेखि मुस्ताङको अन्तिम मानवबस्ती साङ्ता हुँदै ४० किलोमिटर मार्ग खोलिसकेको छ”, उनले भने, “यसपालि एक लाख ८७ हजार घनमिटर कटिङ र तीन हजार ५१० घनमिटर ग्याबियन पर्खाल लगाउने थालिएको छ ।” विसं २०७८ चैत १७ गते रु चार करोड ६४ लाख ८२ हजार २६७ मा जागृति-कुन्सालीङ जेभीसँग ठेक्का सम्झौता भएको थियो । विसं २०८० असोज २० गतेसम्म सम्झौताको म्याद छ । निर्माण कम्पनीका प्रतिनिधि जीवन रोकायाले भौगोलिक रुपमा विकट र दुर्गम तथा हिमपात हुने भएकाले यही बर्खायाममा सम्पन्न गर्ने लक्ष्यसहित तीव्रता दिएको बताए ।

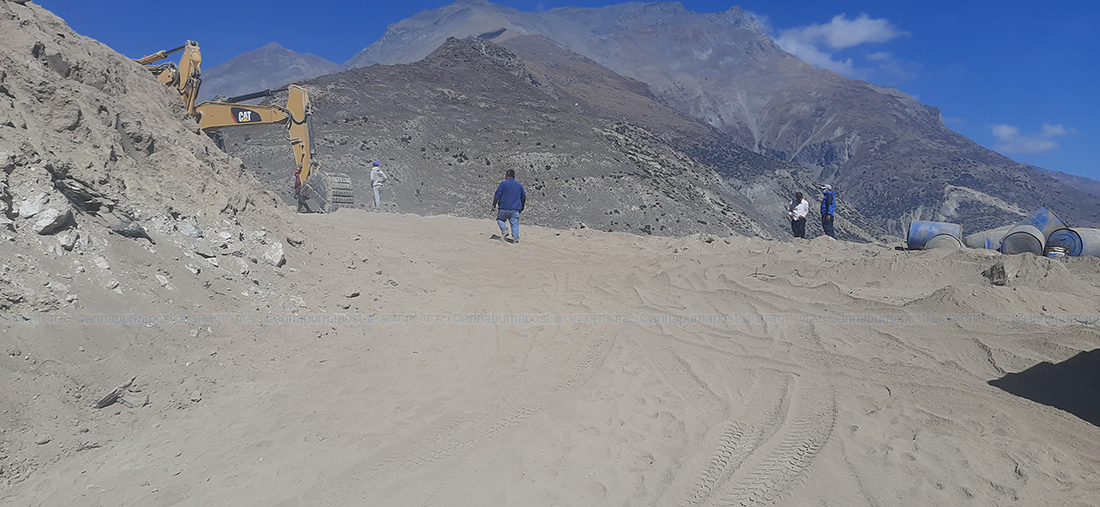

दुई वटा एक्साभेटर ९डोजर०ले अहिले सडकको मार्ग खन्ने काम गरिरहेका छन् । केही दिनमै ग्याबियन पर्खाल निर्माण गर्न थप मजदुर परिचालन गरिने प्रतिनिधि रोकायले बताए । समुद्री सतहदेखि चार हजार मिटरभन्दा बढीको उचाइमा सडक निर्माण भइरहेको छ । मुस्ताङतर्फबाट डोल्पाको सिमाना याकखर्कसम्म सडक पु¥याउन लागिएको हो । डोल्पातर्फबाट मुस्ताङको सिमाना नजिकसम्म सडक जोडिएको छ ।
एघार मिटर फराकिलो सडक निर्माण गर्न लागिएको हो । यो सडकलाई आर्थिक वर्ष २०७६/०७७ मा रु ११ करोड, २०७५/०७६ मा रु चार करोड बजेट विनियोजन भएको थियो । मुस्ताङबाट निर्वाचित प्रतिनिधिसभा सदस्य प्रेमप्रसाद तुलाचनले डोल्पा जोड्ने सडकले दुई प्रदेशको आन्तरिक व्यापार, पर्यटन विकास र स्थानीयवासीलाई आवतजावतमा सहज हुने बताए । हप्तौँ लगाएर मुस्ताङ आउने उत्तरी डोल्पावासी एकै दिनमा आउन सक्नेछन् । घोडा, खच्चर, याक र चौरीमा बोकाएर सामान ढुवानी गर्नुपर्ने बाध्यता हट्ने जनाइएको छ ।
