१ मंसिर २०८१, शनिबार | November 17, 2024

माथिल्लो तामाकोसीमा एक वर्षमै तीनपटकसम्म म्याद थप

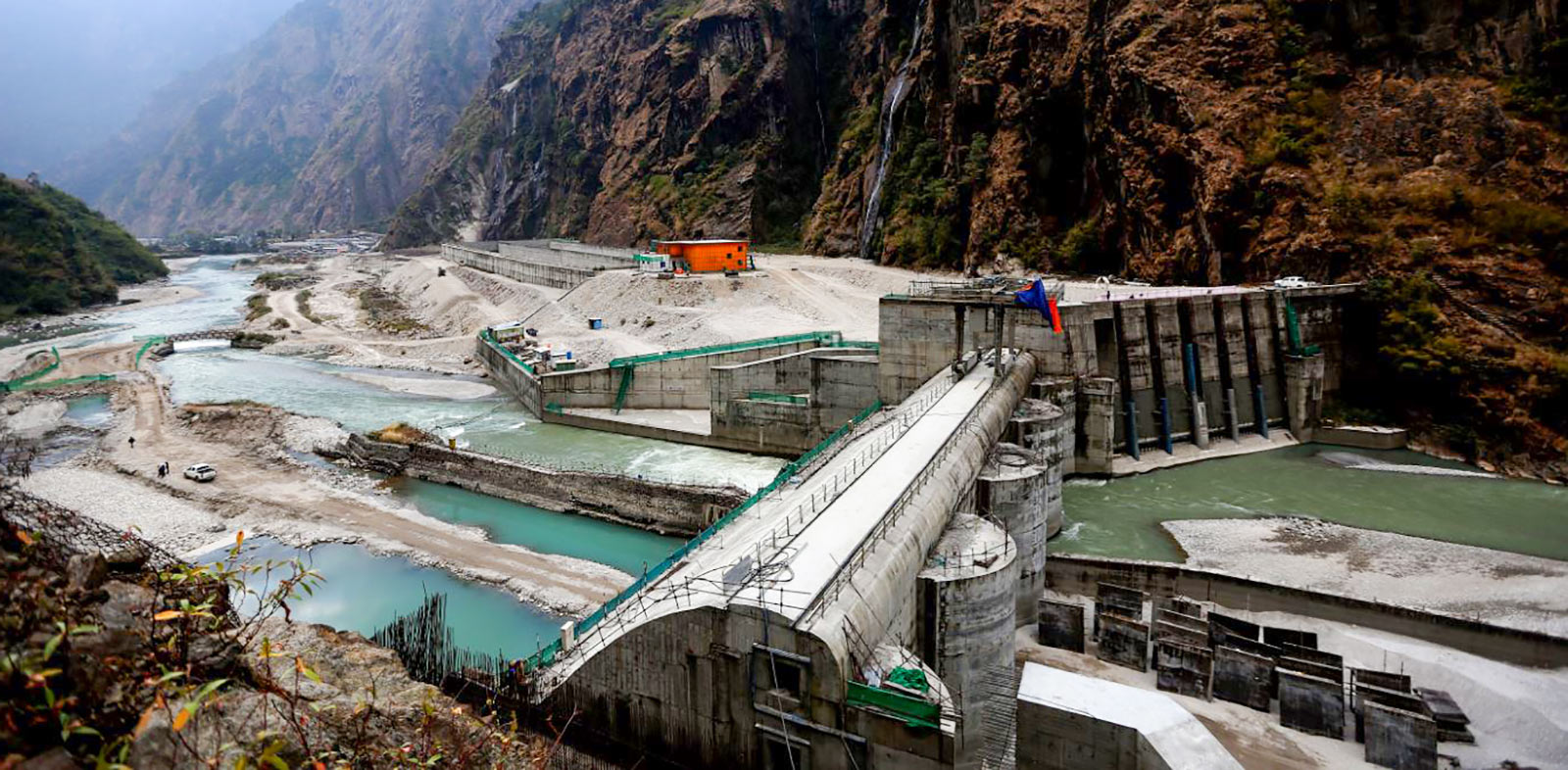

काठमाडौं । दोलखामा निर्माणाधीन ४ सय ५६ मेगावाटको माथिल्लो तामाकोसी जलविद्युत् आयोजनाबाट विद्युत् उत्पादन हुने मिति एकपछि अर्को थपिँदै गएको छ ।

स्वदेशी लगानीमा निर्माण भइरहेको राष्ट्रिय गौरवको आयोजनाबाट कात्तिकमा विद्युत् उत्पादन गर्ने दाबी गरेको भए पनि अहिले आएर फेरि विद्युत् उत्पादन गर्ने समय अनिश्चित भएको हो ।

हाइड्रोमेकानिकलको जिम्मा पाएको भारतीय ठेकेदार टेक्सम्याको रेल्वे इन्जिनियरिङ कम्पनीले कलकताबाट सामान ल्याउन ढिलाई गर्दा आयोजना समयमा सम्पन्न हुन नसक्ने भएको छ ।

दुईवटा भर्टिकल लाइनमा जोइन हुने एक्सपान्सन जोइन, डिस्पोजेबल बक्स, पल्गिङ गेट आउन बाँकी रहेको कारण अप्ठेरो परिरहेको आयोजनाका प्रवक्ता गणेश न्यौपानेले बताए । कोरोना भाइरसको प्रभावका कारण उताबाट सामान आउन सकेको छैन । उनले भने, ‘त्यसका लागि हामीले हाम्रा स्टाफलाई कलकत्तासम्म पठाएर अपडेट लिइरहेको छौं ।’

न्यौपानेले भने, ‘अक्टोबरको अन्त्यसम्ममा हाम्रो सबै सामान नेपालमा आइपुग्यो भने डिसेम्बरसम्म हामी इरेक्सनमा जान्छांै, जनवरी फेब्रुअरीमा टेस्टिङमा र मार्चसम्म जेनेरेसनमा जान सक्ने देखिन्छ तर नेपालमा सामान आई नपुुग्दासम्म केही भन्न सक्ने अवस्था छैन ।’ अहिले तल्लो भर्टिकल साप्टमा बेन्ड पाइप, बाइफरकेसन पाइपमा जडानको काम अन्तिम चरणमा पुगेको छ ।

कोभिडको कारणले अक्टोबरसम्म इन्टरनेस्नल फ्ल्याट बन्द भएको कारण हाम्रो कम्प्याक्टरका एक्सपर्ट, हाम्रा कन्सलट्यान्ट अहिलेसम्म आउन सकेका छैन । यसले समेत आयोजनामा प्रभाव परेको छ ।

अहिले माथिल्लो सुरुङमा पेनस्टक पाइप जडान एन्ड्रिज र तल्लो सुरुङमा टेक्सम्याकोले काम गरिरहेको छ । ठेकेदारको ढिलासुस्ती र निर्माण सामाग्री अभावका कारण आयोजना सम्पन्न हुने मिति पटकपटक संशोधन हुँदै आएको छ ।

बहुप्रतीक्षित राष्ट्रिय गौरवको हालसम्मकै पहिलो ठूलो नेपाली लगानीको परियोजना निर्धारित समयमा सम्पन्न गर्न सबैभन्दा पहिले लगानी जुटाउने कार्य नै बाधक बनेको थियो । मंसिर २०६७ मा निर्माणको लाइसेन्स पाए हालसम्म भूकम्प, नाकाबन्दीलगायतका समस्या भोगेको आयोजनामा अहिले फेरि कोरोना भाइरसको प्रभाव परेको छ ।

आयोजनाको निर्माणपछि भारतबाट विद्युत् आयात गर्न नपर्ने अपेक्षा गरिएको भएपछि आयोजना समयमा सम्पन्न गर्न नसक्दा नेपाल सरकारले बर्सेनि अर्बौं रुपैयाँको विद्युत् आयात गर्नुपरेको छ । गत आर्थिक वर्ष मात्रै १ हजार ७ सय ३९ गिगावाट आयात भएको थियो अर्थात् १ अर्ब ७२ करोड ९० लाख युनिट विद्युत् आयात गर्नुपरेको थियो भने अघिल्लो आर्थिक वर्ष २ अर्ब ८१ करोड युनिट विद्युत् आयात गर्नुपरेको थियो ।

यो भार कम गर्नसमेत माथिल्लो तामाकोसीको विद्युत् चाँडोभन्दा चाँडो उत्पादन गर्नुपर्ने देखिन्छ तर आयोजनाको उत्पादन मिति भने एकपछि अर्को थपिँदै गएको छ । उक्त समाचार आजको राजधानी दैनिकमा छापिएको छ ।

प्रकाशित मिति : २२ आश्विन २०७७, बिहिबार  ६ : ५१ बजे

‘एक होइन, अनेक सम्भावनाको क्षेत्र हो कर्णाली’

सुर्खेत । कर्णाली प्रदेश सरकारका मुख्यमन्त्री यामलाल कँडेलले कर्णाली प्रदेश

छ सय एक हप्ता सफाइ गर्दा पनि वाग्मतीको अवस्था उस्तै

काठमाडौं । राष्ट्रको लागि हप्ताको दुई घण्टा स्वयंसेवा भन्ने नाराका

कीर्तिपुर नगरप्रमुखमा कांग्रेसबाट डङ्गोलले चुनाव लड्ने

काठमाडौं । नेपाली कांग्रेस बागमती प्रदेश संसदीय समितिले कीर्तिपुर नगरपालिकाको

विदेशी लगानी आकर्षित गर्न निजी क्षेत्रसँगको साझेदारी आवश्यक छ : मन्त्री भण्डारी

नेपालगन्ज । उद्योग, वाणिज्य तथा आपूर्तिमन्त्री दामोदर भण्डारीले विदेशी लगानी

राजनीतिक स्थायित्व र सुशासनका लागि नयाँ आन्दोलनको विकल्प छैन : अध्यक्ष प्रचण्ड

काठमाडौं । नेकपा (माओवादी केन्द्र) का अध्यक्ष पुष्पकमल दाहाल ‘प्रचण्ड’
