१० पुस २०८१, बुधबार | December 25, 2024

अन्तिम चरणमा माथिल्लो तामाकोशी, बाँधमा पानी जम्मा गरेर परीक्षण गरिदैँ



काठमाडौ । राष्ट्रिय गौरवको आयोजनाको रुपमा रहेको माथिल्लो तामाकोशी जलविद्युत् आयोजनाको बाँध तथा बालुवा थिग्रयाउने पोखरीको सोमबारदेखि परीक्षण थालिने भएको छ ।



कूल भौतिक प्रगति ९९ दशमलव तीन प्रतिशत पुगेको आयोजनाको प्रमुख संरचनाको परीक्षण गर्न लागिएको आयोजनाले जनाएको छ । स्वदेशी लगानीमा निर्धाणाधीन ४५६ मेगावाटको माथिल्लो तामाकोशी जलविद्युत् आयोजनाको प्रमुख काम करिब सम्पन्न हुने चरणमा पुगेको छ । अन्य आयोजनामा कोरोनाको प्रभाव परेको भए पनि सो आयोजनामा हालसम्म त्यसको कुनै प्रभाव परेको छैन । मात्रै आयोजनाको जटिल मानिएको दुई वटा ठाडो सुरुङमा पाइप जडान गर्ने काममा भने अपेक्षित प्रगति नभएको हो ।

आयोजनाको प्रमुख संरचनामध्ये बाँधस्थलको अवस्था पत्ता लगाउनका लागि पानी भर्न लागिएको हो । बाँधमा पानी जम्मा गरेर संरचनाको परीक्षण गर्न लागिएको माथिल्लो तामाकोशी जलविद्युत् आयोजनाका प्रवक्ता डा गणेश न्यौपानेले जानकारी दिनुभयो । आयोजनाका अनुसार सोमबारदेखि चार दिनसम्म बाँध, मुहान गेट र डिसेन्डर बेसिन ९बालुवा थिग्राउने पोखरी० मा पानी भरेर परीक्षण गरिनेछ ।

प्रवक्ता न्यौपानेका अनुसार बाँध क्षेत्रका संरचनामा केही समस्या भए नभएको परीक्षण गरेर हेर्न लागिएको हो । आगामी असारभित्र आयोजनाको पहिलो युनिट सञ्चालन गर्ने लक्ष्यका साथ काम भइरहेको छ । निर्माण सम्पन्न भइसकेको संरचनाको अवस्था कस्तो छ भनेर हेर्न लागिएको हो । देशकै ठूलो आयोजनामा कूल २२ मिटर उचाइ तथा ६० मिटर चौडाइ भएको बाँध निर्माण गरिएको छ । बाँधमा आठ ढोका रहेका छन् । त्यसमा चार वटाबाट निकास हुने पानी डिसेन्डर बेसिन हुँदै मुख्य सुरुङमार्फत विद्युत्गृहमा पुगेर विद्युत् उत्पादन गर्ने गरी मिलाइएको छ ।

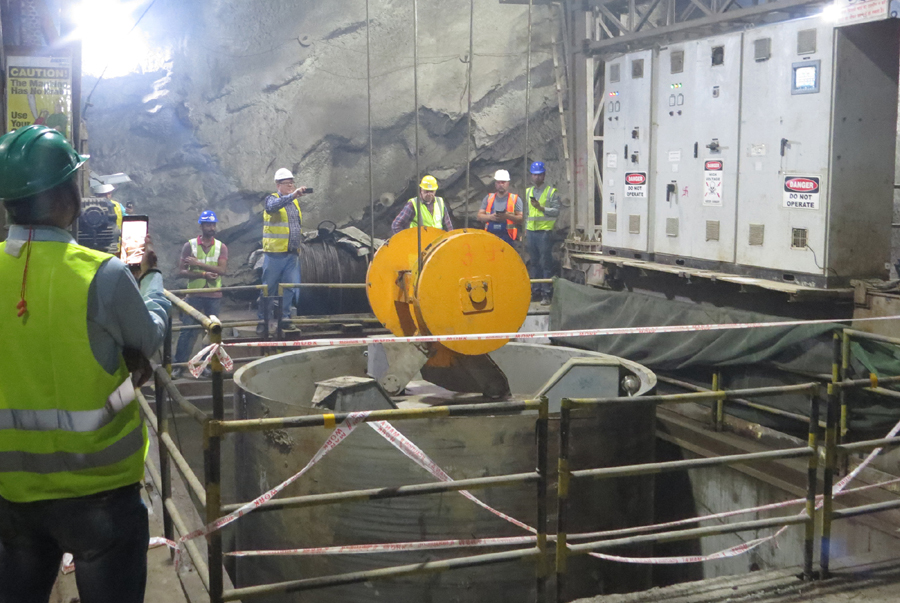

हाल मुख्य सुरुङमा अन्तिम चरणको ढलान कार्य हुँदैछ । सबैभन्दा कठिन मानिएको ठोडो सुरुङमा पेनस्टक पाइप जडानको काम पनि धमाधम भइरहेको छ । हालसम्म ठाडो सुरुङमा कूल ३९५ मिटर पेनस्टक पाइप जडान कार्य पूरा भइसकेको प्रवक्ता न्यौपानेले राससलाई जानकारी दिनुभयो । उहाँका अनुसार तल्लो ठाडो सुरुङमा कूल २५० मिटर र माथिल्लो ठाडो सुरुङमा १४५ मिटर पाइप जडान भइसकेको छ । नेपाल विद्युत् प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले आगामी वैशाखभित्र ठाडो सुरुङमा पाइप जडानको कार्य सम्पन्न गर्न गत फागुन १४ गते आयोजनास्थल पुगेर निर्देशन दिनुभएको थियो ।

आगामी असारभित्र सबै बाँकी काम पूरा गरेर पहिलो युनिट सञ्चालन गर्ने तयारी गरिएको छ । पहिलो युनिट सञ्चालनमा आएपछि क्रमशः अन्य युनिट पनि राष्ट्रिय प्रणालीमा जडान गर्दै जाने लक्ष्य राखिएको छ । माथिल्लो र तल्लो ठाडो सुरुङमा १० मिटरका दुई वटा पाइप जडान गर्न क्रमशः सात र पाँच दिनमा आइसकेकाले कुनै प्राविधिक समस्या नआएमा वैशाखभित्रमा पाइप जडान भइसक्ने आयोजनाले बताएको छ । त्यसपछि माथिल्लो र तल्लो ठाडो सुरुङको बीचमा रहेको तेस्रो भागमा पाइप जडान शुरु हुने र त्यसका लागि करिब साढे एक महिना लाग्ने बताइएको छ ।

नेपाल विद्युत् प्राधिकरणका कार्यकारी निर्देशक एवं माथिल्लो तामाकोशी हाइड्रोपावर लिमिटेडका अध्यक्ष घिसिङले गत फागुन १४ गते निर्माणस्थलको निरीक्षण गरी आयोजनाका पदाधिकारी, परामर्शदाता, तीन वटै ठेकेदारसँग संयुक्तरूपमा निर्माण सम्पन्न हुने कार्यतालिका बारेमा छलफल गर्नुभएको थियो । ठेकेदार कम्पनीले आफ्नो तालिकाअनुसार काम गर्ने प्रतिबद्धता जनाएका छन् । कार्यकारी निर्देशक घिसिङले अगामी असारभित्र कम्तीमा पनि एउटा युनिटबाट विद्युत् उत्पादन गर्ने कार्यतालिका बनाइ त्यसअनुसार व्यवस्थापनमा सुधार गरी कार्यसम्पादन गर्न निर्देशन दिनुभएको छ । पहिलो युनिटबाट कूल ७६ मेगावाट विद्युत् उत्पादन हुनेछ ।

निर्माण सम्पन्न हुने समय तालिकामा प्रधानमन्त्री केपी शर्मा ओली, ऊर्जा जलस्रोत तथा सिँचाइमन्त्री वर्षमान पुनलगायतको गम्भीर चासो छ । त्यसैले जुनसुकै अवस्थामा पनि चालु आर्थिक वर्षभित्रमा पहिलो युनिटबाट विद्युत् उत्पादन गर्नुपर्ने भएकाले आफूले जनाएका प्रतिबद्धताअनुसारका समय तालिकामा रहेर काम गर्नुहोला आवश्यक समन्वय, सहयोग र सहजीकरण गर्न प्राधिकरण तयार छ ।

विशेषगरी आयोजनाको लट–२ को ठकेदारले पनि विगतमा भन्दा काममा केही सुधार गरेको छ । पेनस्टक पाइप आपूर्ति तथा जडानको ९लट–२० ठेक्का पाएको भारतीय कम्पनी टेक्स्म्याकोले काम गर्न ढिलाइ गरेपछि तल्लो ठाडो सुरुङमा पाइप जडानको जिम्मा इलेक्ट्रोमेकानिकल ९ लट–३०को ठेकदार अष्ट्रियन कम्पनी एन्ड्रिज हाइड्रोलाई दिइएको छ ।

अपर तामाकोशी हाइड्रोपावर लिमिटेड, टेक्सम्याको र एन्ड्रिजबीच गत २३ पुसमा आयोजनालाई थप वित्तीय भार नपर्ने गरी यो काम गर्न त्रिपक्षीय सम्झौता भएको थियो । माथिल्लो ठाडो सुरुङमा पाइप जडान भने टेक्स्म्याकोले नै गरिरहेको छ । कार्यकारी निर्देशक घिसिङले आयोजनास्थलबाटै भारतमा रहेका टेक्स्म्याकोका प्रमुखलाई फोन गरी निर्माणमा ढिलाइ नगरिदिन आग्रह गर्नुभएको थियो ।

केही महिनाअघि ऊर्जा जलस्रोत तथा सिँचाइसचिव दिनेशकुमार घिसिङ, कार्यकारी निर्देशक घिसिङ, माथिल्लो तामाकोशी हाइड्रोपावर लिमिटेका प्रमुख कार्यकारी अधिकृत विज्ञानप्रसाद श्रेष्ठसहितको टोलीले कोलकातास्थित टेक्स्म्याकोको मुख्यालय गई कम्पनीको उच्च व्यवस्थापनलाई भेटेर निर्माणमा तीव्रता दिन आग्रह गरेको थियो । श्रेष्ठका अनुसार, सिभिल कार्यअन्तर्गत मुख्य सुरुङमा ग्राउटिङ र कङ्क्रिटिङ गर्ने काम अन्तिम चरणमा पुगेको छ । मुख्य सुरुङमा जाने प्रवेश सुरुङमा गेट राख्ने तयारी भइरहेको छ । विद्युतगृहका सम्पूर्ण उपकरण जडान भई तयारी अवस्थामा छन् । प्रसारण लाइनको १२७ टावर निर्माण र ४७ किलोमिटर तार टाङ्ने कार्य सम्पन्न भएको छ ।

रामेछापको खिम्तीमा निर्माण भइरहेको न्यू खिम्ती २२० केभी सवस्टेशनको सिभिलतर्फका काम अन्तिम चरणमा पुगेको छ । उपकरणहरु जडान गरी चार महिनाभित्रमा सवस्टेसन सञ्चालनमा ल्याउन लक्ष्यका साथ काम भइरहेको छ । गोरखा भूकम्प र त्यसपछिका पराकम्पन एवं बाढीपहिरोले पु¥याएको क्षति तथा अवरोध, मधेश आन्दोलनका कारण निर्माण समाग्री ढुवानी र इन्धन आपूर्तिमा आएको समस्या, डिजाइन परिवर्तन, हाइड्रोमेकानिकल ९ लट–२० ठेकेदारको कमजोर कार्यसम्पादन लगायतले गर्दा आयोजनाको निर्माण ढिलाइ भएको थियो ।



प्रकाशित मिति : २ चैत्र २०७६, आइतबार  ७ : ४३ बजे

एमाले सचिवालय बैठक आज

काठमाडौँ । सत्तारुढ नेपाल कम्युनिष्ट पार्टी (एमाले)को केन्द्रीय सचिवालय बैठक

चाडपर्वले आपसी सद्भाव, सहिष्णुता र एकतालाई सुदृढ गर्छन् : माधव नेपाल

काठमाडौं । नेपाल कम्युनिष्ट पार्टी (एकीकृत समाजवादी)का अध्यक्ष माधवकुमार नेपालले

लेटाङमा व्यवसायिक कफीखेती, एकै वडाका १२० परिवार खेतीमा तल्लीन

मोरङ । कफीखेतीबाट प्रशस्त आम्दानी हुन थालेपछि परम्परागत खेतीलाई छाडेर

पाल्पाको रामपुरमा धमाधम सडक स्तरोन्नति हुँदै

रामपुर । रामपुरलाई नमूना सहरका रूपमा विकास गर्ने उद्देश्यले नगरपालिका

पाकिस्तानी राजदूतले भेटे प्रधानमन्त्री ओली

काठमाडौं । नेपालका लागि पाकिस्तानका राजदूत एब्रार एच हस्मीले प्रधानमन्त्री
